【一線傳真】合肥一中東校區項目提前完成送電

發布時間:2022-04-02
來源:安裝公司
撰稿人:翟俊杰
瀏覽次數:3240

“設備調試完畢,請送電!”隨著管理人員的合閘,3月31日,合肥一中東校區的配電房內,設備指示燈依次閃爍起來,這也意味著合肥一中東校區項目兩路10kV供電均順利完成送電。

為做好此次送電工作,安裝公司和七公司項目團隊提前著手籌備,打好配合工作,3月19日第一批設備進場到325日安裝完成并通過供電公司驗收,僅僅用了6天時間。“速度”的背后凝聚著項目管理團隊付出的辛勤汗水。

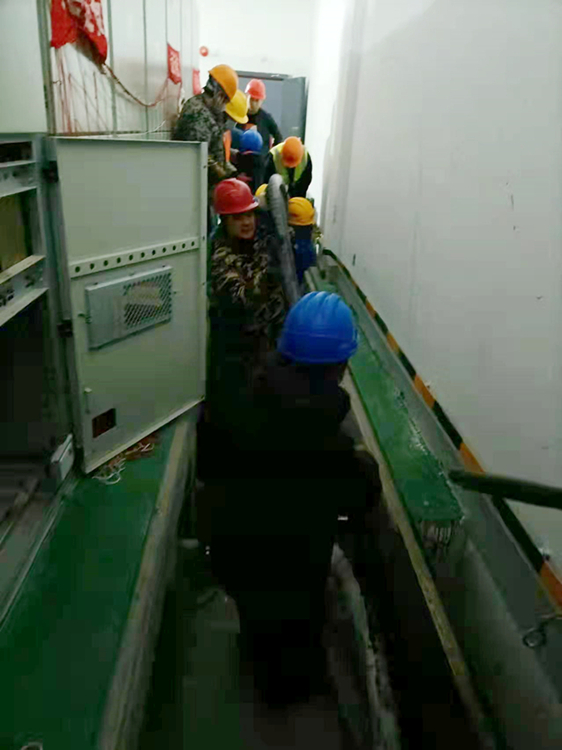

施工現場到開閉所最遠的一處電源點路程達到了6公里,施工區域又在馬路上,車流量大,安全隱患也是大問題。項目部研究后果斷決定在夜間車流量少的時間段進行施工作業。由于疫情原因安裝所用的高壓柜無法及時供貨,項目部火速協調了貨車前往供貨方所在地轉運接貨,僅用2天時間就運回了設備。同時七公司項目克服陰雨天氣帶來的影響,連夜趕工提前完成了電纜溝,地壟墻,配電房裝飾及外圍路面硬化等工作,為配電房高低壓設備提供了進場條件,確保了通電任務順利完成。

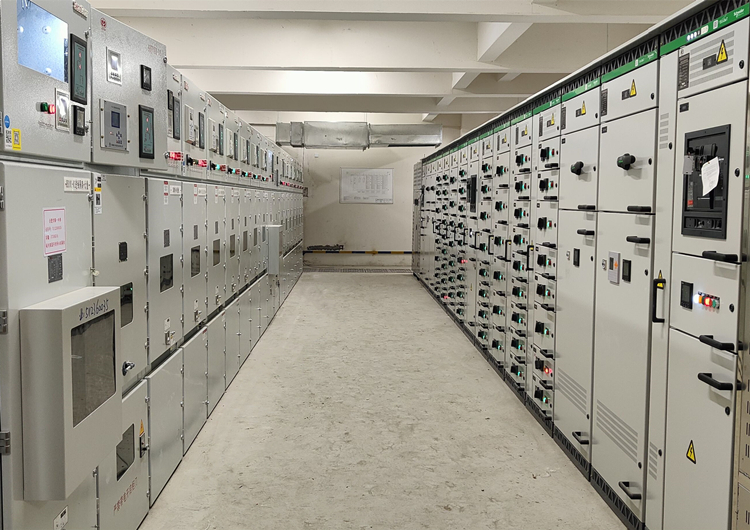

圖為安裝完成后的配電房

安裝項目管理人員按照高標準、嚴要求,全力以赴,連續幾天晝夜奮戰,全程跟班作業,全力保障施工質量和施工安全。31日通電完成后,還認真開展了線路和設備檢測,設備通電正常,各部絕緣狀態良好,各項技術參數均滿足設計要求和施工規范標準。

在時間緊迫、任務繁重的壓力下,合肥一中東校區項目部克服了疫情影響、夜間施工、施工難度大等諸多困難,最終完成送電任務,比合同要求工期節點提前將近3個月。據悉,項目部正集中精力加強施工力量,倒逼任務、嚴抓項目進度,確保合肥一中東校區如期交付。
